Procediment de visat del CFOH
Recordeu que el tràmit de visat del Certificat Final d’Obra i Habitabilitat (CFOH) tant si es tracta d’una direcció compartida amb arquitecte o únicament d’arquitecte tècnic, quan fem un canvi d’ús, annex 4 grup C o grup E, o redistribució interior sense modificació de la superfície, annex 4 grup J, s’ha modificat.
Des del 28 de gener de 2025, quan s’hagi de tramitar el visat d’un CFOH de treballs indicats a dalt s’haurà de seguir el següent procediment:
Pas 1
Accedir a la intervenció de direcció d’execució d’obra o direcció d’obra segons el cas.
Pas 2
Un cop dins la intervenció accedir a l’apartat CFO que trobareu a les pestanyes superiors.
Pas 3
A l’apartat CFO trobareu dues opcions de tràmit:
- NOU, quan l’arquitecte tècnic tramiti primer la documentació i posteriorment l’arquitecte, o quan es tracti d’un CFOH que sols intervé un arquitecte tècnic
- IMPORTAR CFO, quan l’arquitecte a tramitat primer la documentació. En aquest cas s’ha d’enviar: CFO, annex A i arxiu de dades amb extensió XML.
Pas 4
Si l’arquitecte tècnic inicia el tràmit, l’opció NOU, s’obrirà un entorn web on s’haurà d’incorporar tota la informació relativa al final d’obra:
Pas 5
Un cop introduïdes les dades del document, al final trobareu dues opcions:
- Desar esborrany, quan hi ha apartats que no hem pogut omplir, per exemple: nombre de visat de l’arquitecte o annex i decret que afecten a les obres.
- Adjuntar CFO a la intervenció. Aquesta opció és imprescindible un cop introduïda tota la documentació i prepara la documentació del CFOH per a la tramitació amb el Col·legi.
Pas 4 B
En el cas que el tràmit l’hagi iniciat l’arquitecte, utilitzarem l’opció “importar CFO”.

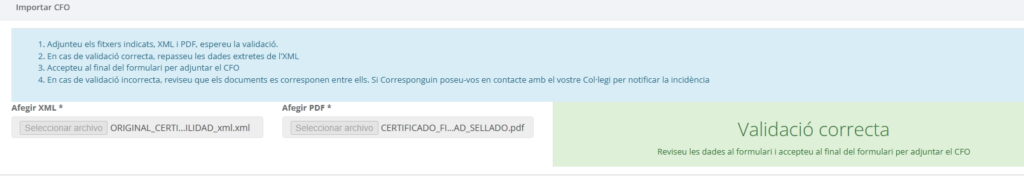

En aquest cas, s’obre un finestra on s’haurà d’adjuntar l’arxiu XML i el CFO, que ens ha enviat l’arquitecte prèviament. Un cop adjuntat és imprescindible que aparegui el missatge de validació correcta.
Pas 6
Tant si estem iniciant el tràmit -NOU-, o rebem la documentació de l’arquitecte – importar CFO-, per iniciar l’enviament al Col·legi utilitzarem com sempre l’opció afegir sol·licitud i el tipus de tràmit triarem certificat final d’obra.
Pas 7
En el cas d’iniciar el tràmit com a primer tècnic o «NOU», al pas 2, documents obligatoris, trobarem el document CFO, l’annex A de modificacions de projecte i l’annex B de control de qualitat. Com sempre caldrà descarregar-los, signar-los i pujar-los de nou a la plataforma. És imprescindible que l’estat que s’indica a cada document quedi en verd un cop pujats.
Pas 7B
En el cas de completar el tràmit iniciat per l’arquitecte, ajuntar CFO, al pas dos, documents obligatoris, sols haurem de descarregar, signar i pujar, l’annex B. També adjuntarem l’annex A que prèviament ens ha enviar l’arquitecte. En aquest cas, un cop pujat, a la part de dalt haurem de triar el document com es veu a la imatge inferior i validar-ho.
Pas 8
Tant en un cas com a l’altre, a l’apartat de documents voluntaris s’hauran de carregar les diferents fulles de la documentació de seguiment del control del procés constructiu. Recordeu, un per cada procés indicat a l’annex B.
Publicacions relacionades
-
Pla d’Ocupació Primera Experiència 2026 de la Diputació de Tarragona
Oberta la inscripció a les ofertes vinculades al Pla d'Ocupació Primera Experiència 2026 de la Diputació de Tarragona....
-
Ja està disponible el tràmit d’inscripció al Registre de Tècnics Competents en certificació energètica
Ja podeu accedir al tràmit d’acreditació i inscripció al Registre Administratiu Centralitzat de Tècnics Competents (RETC) en matèria...
-
Actuacions professionals de l’Arquitectura Tècnica
Les actuacions professionals que poden exercir els i les professionals de l’Arquitectura Tècnica venen determinades per les atribucions...
-
Bonificacions de l’ICIO a Tarragona: el que el tècnic redactor ha de preveure abans de començar l’obra
L'Ordenança fiscal núm. 13 de l'Ajuntament de Tarragona recull una dotzena de supòsits que poden reduir fins al...
